2023_NỐI NHỊP BỜ VUI_Cập nhật tiến độ xây cầu

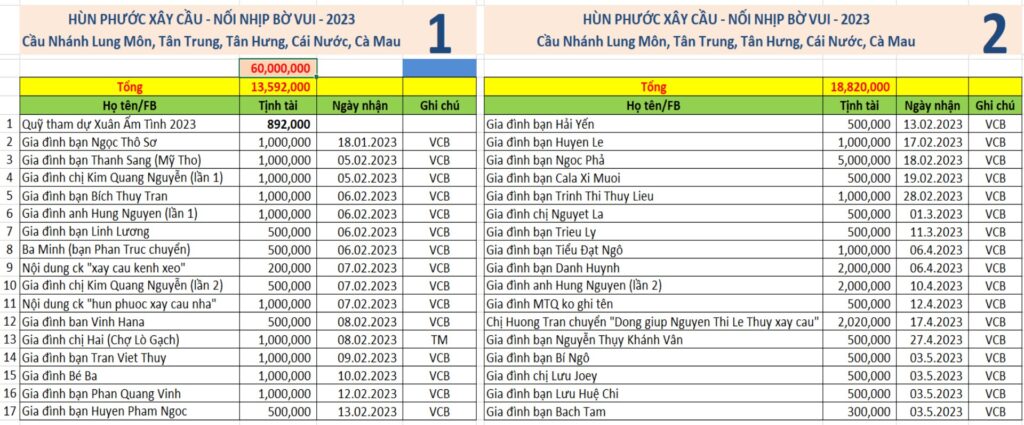

Kinh phí vận động xây cầu đã đong đầy,!!! _()_
Cập nhật hình ảnh tiến độ xây cầu cùng cả nhà,!!!

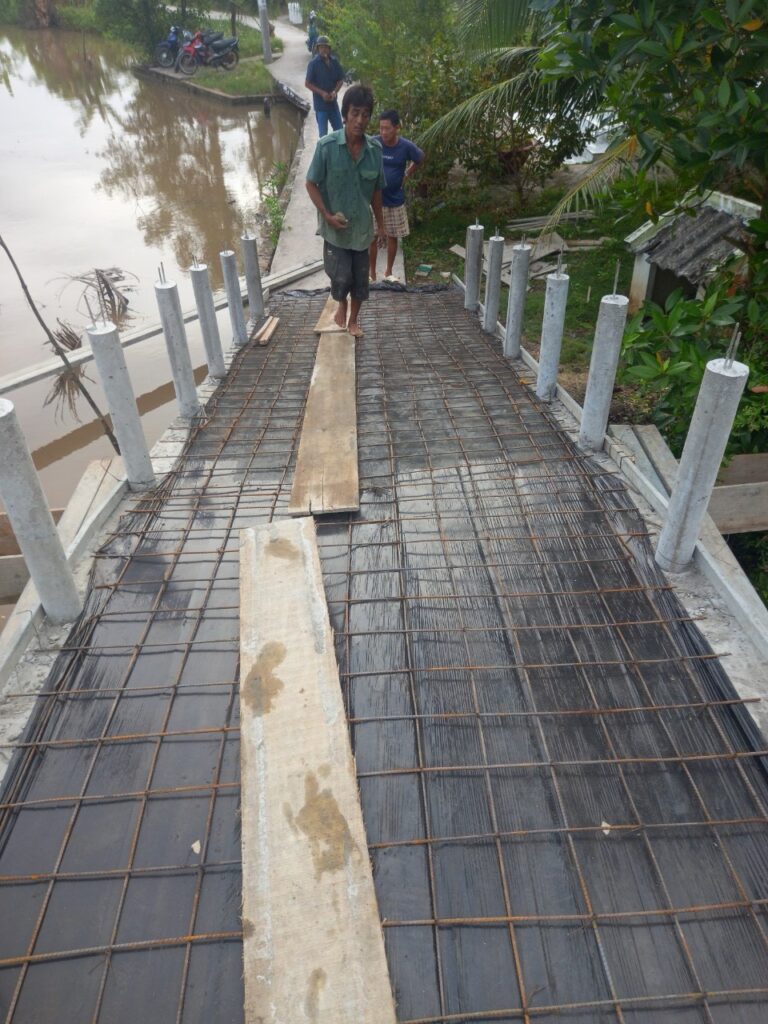

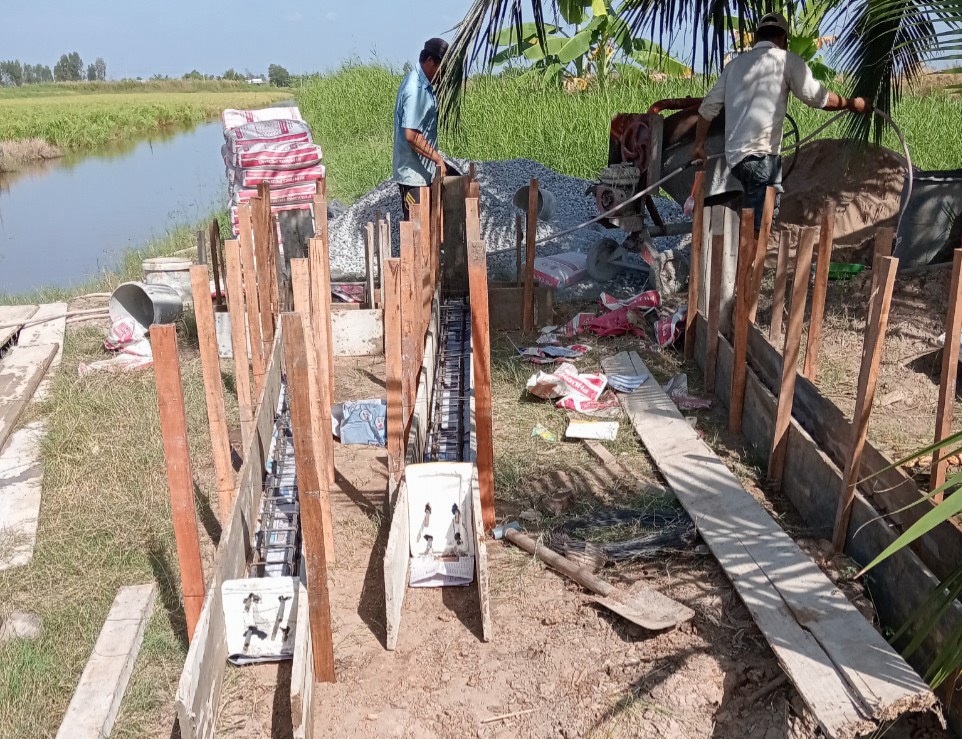

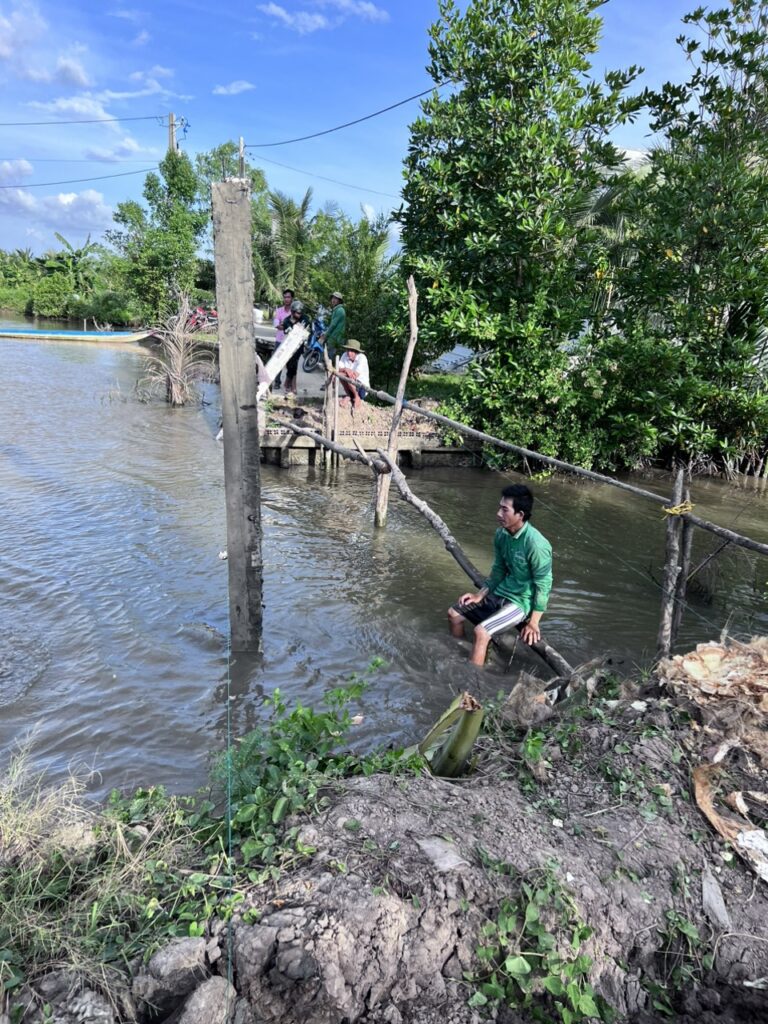

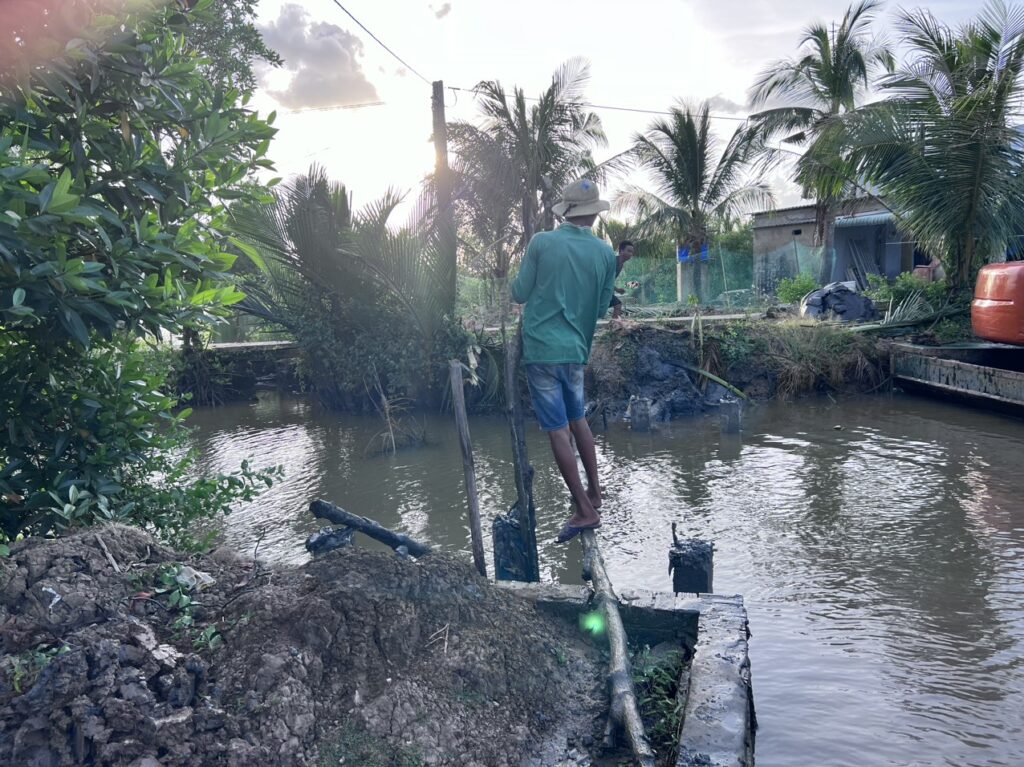

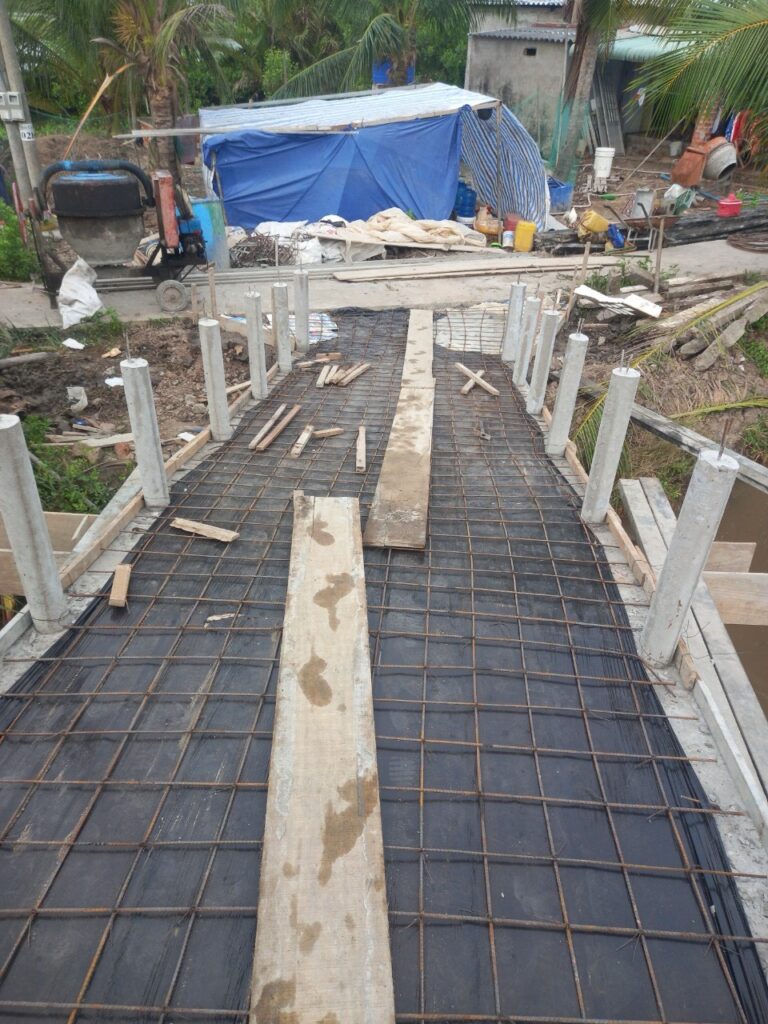

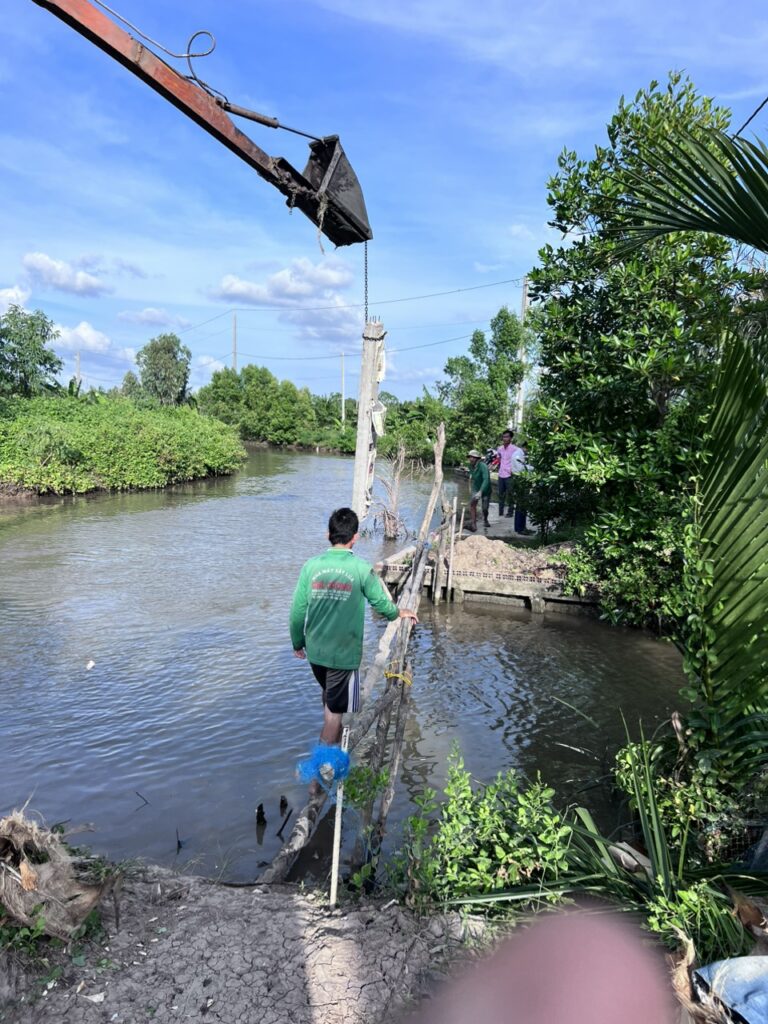

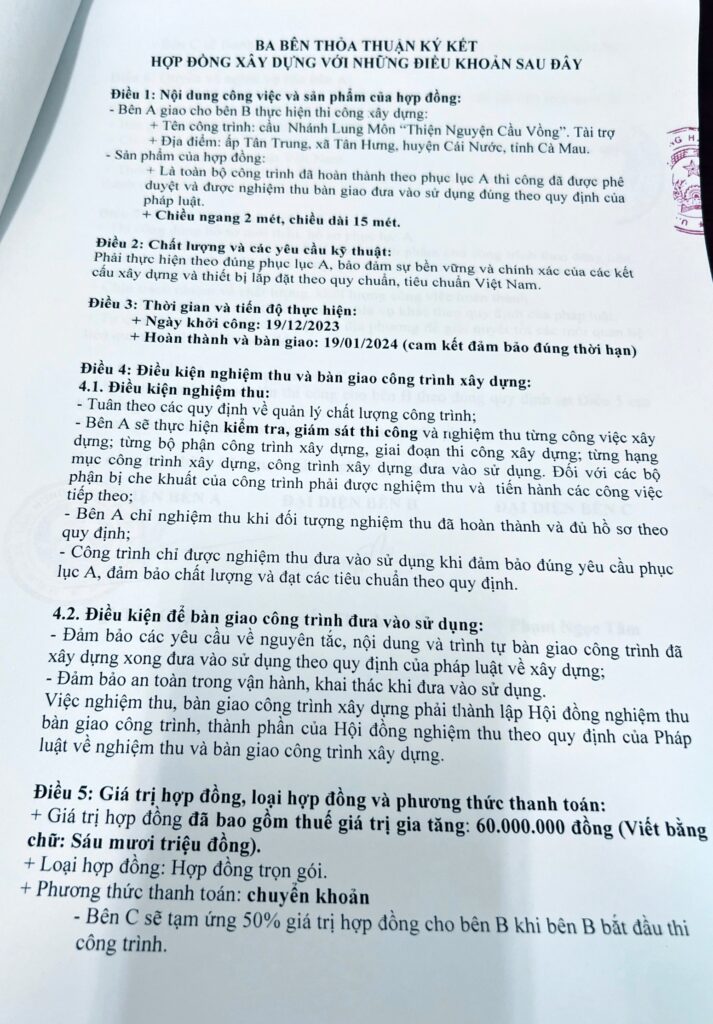

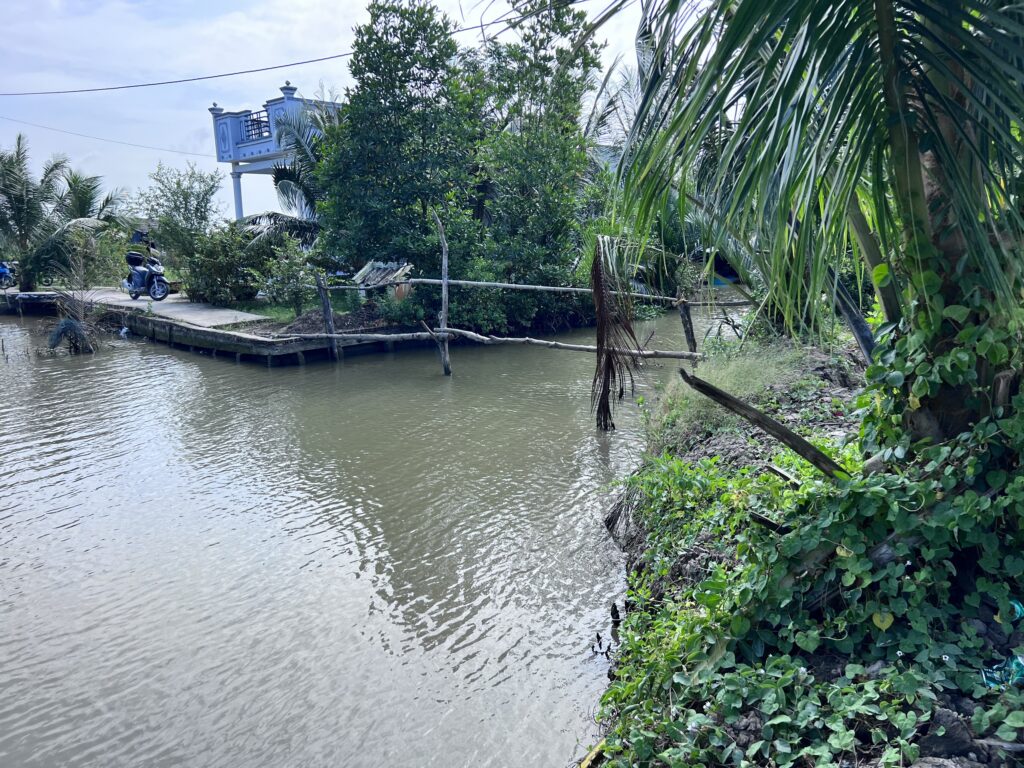

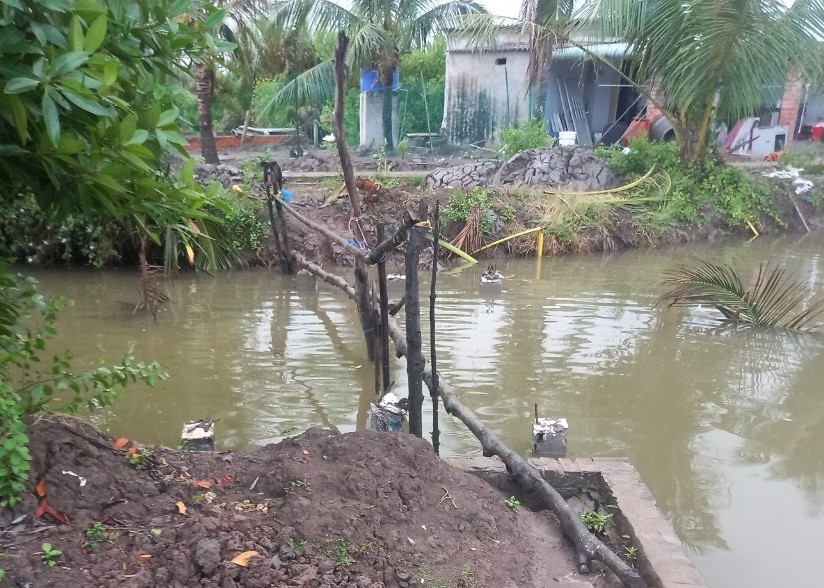

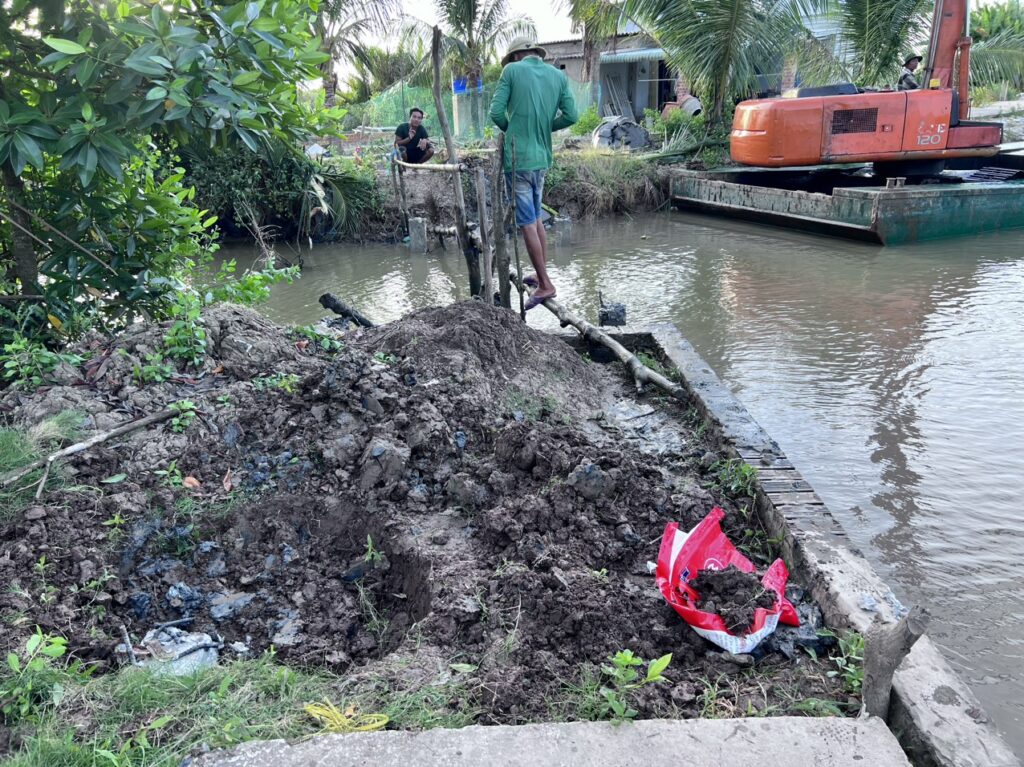

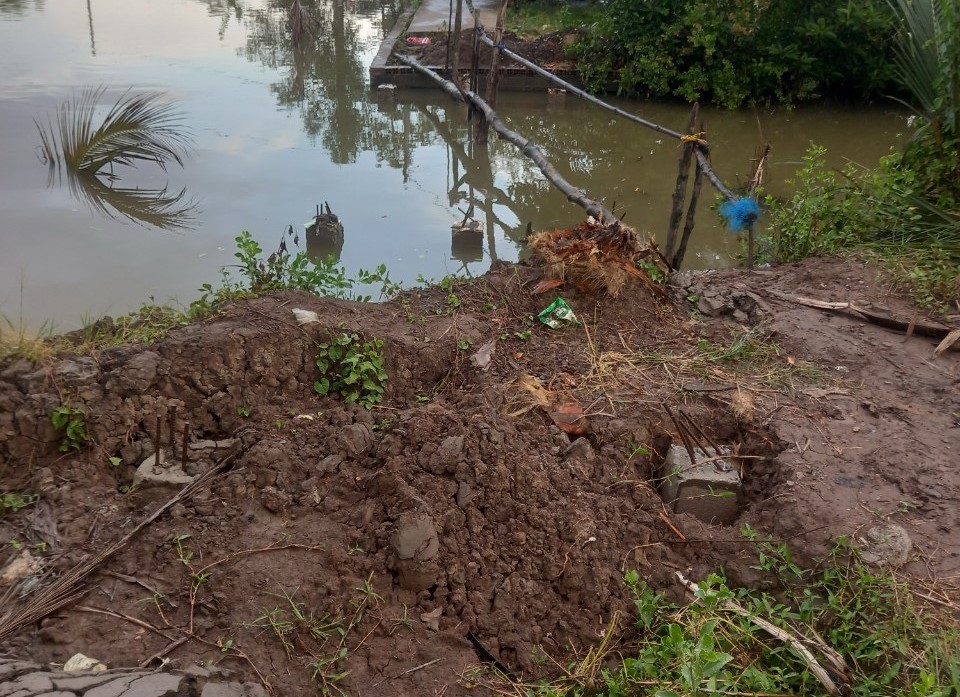

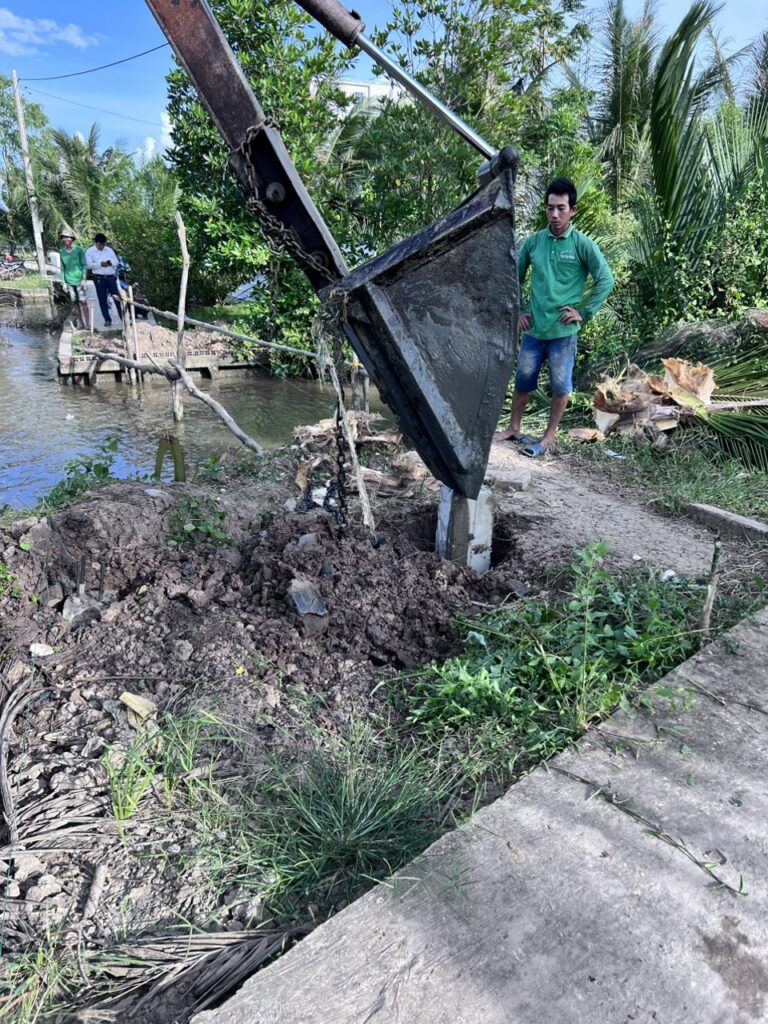

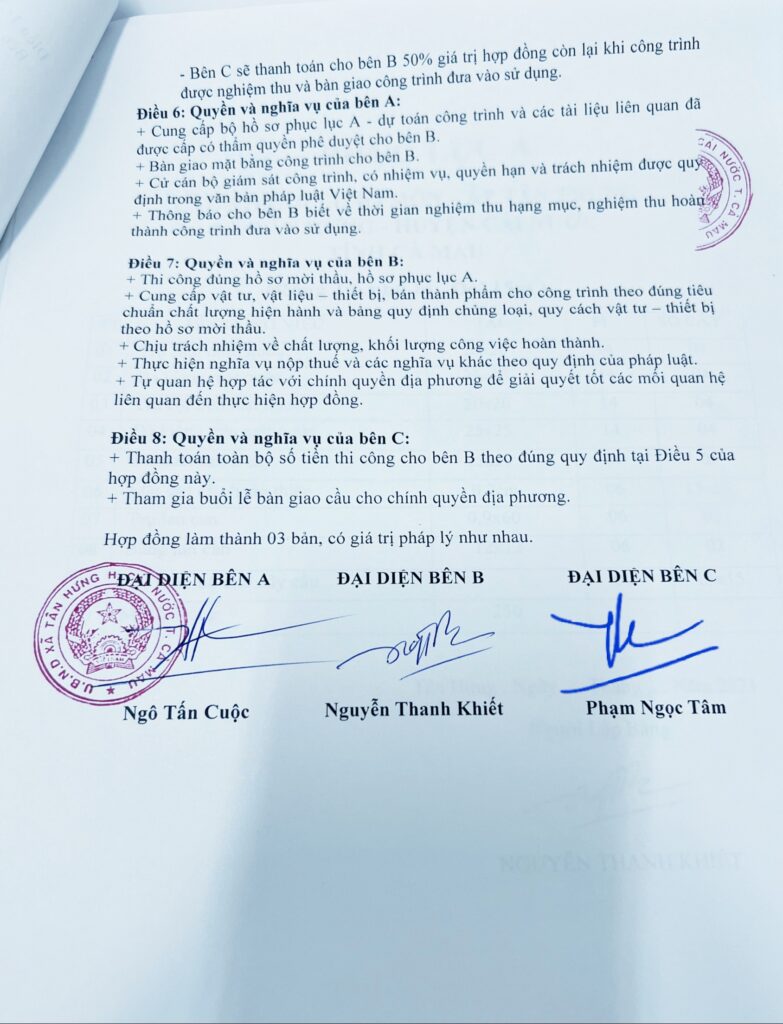

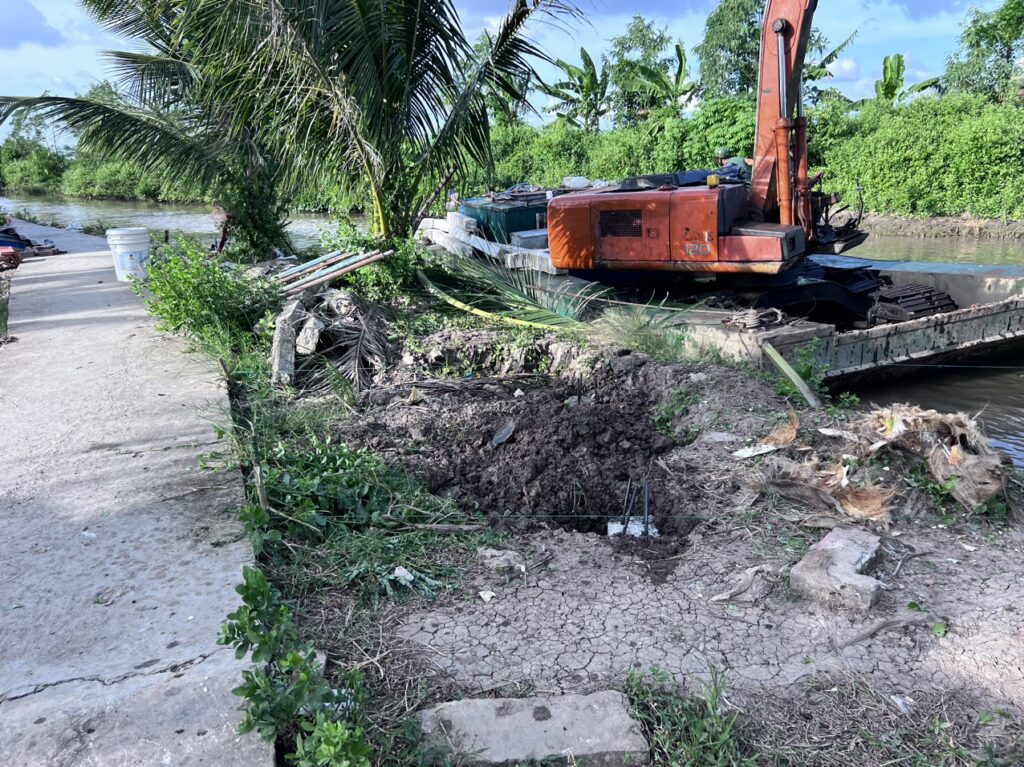

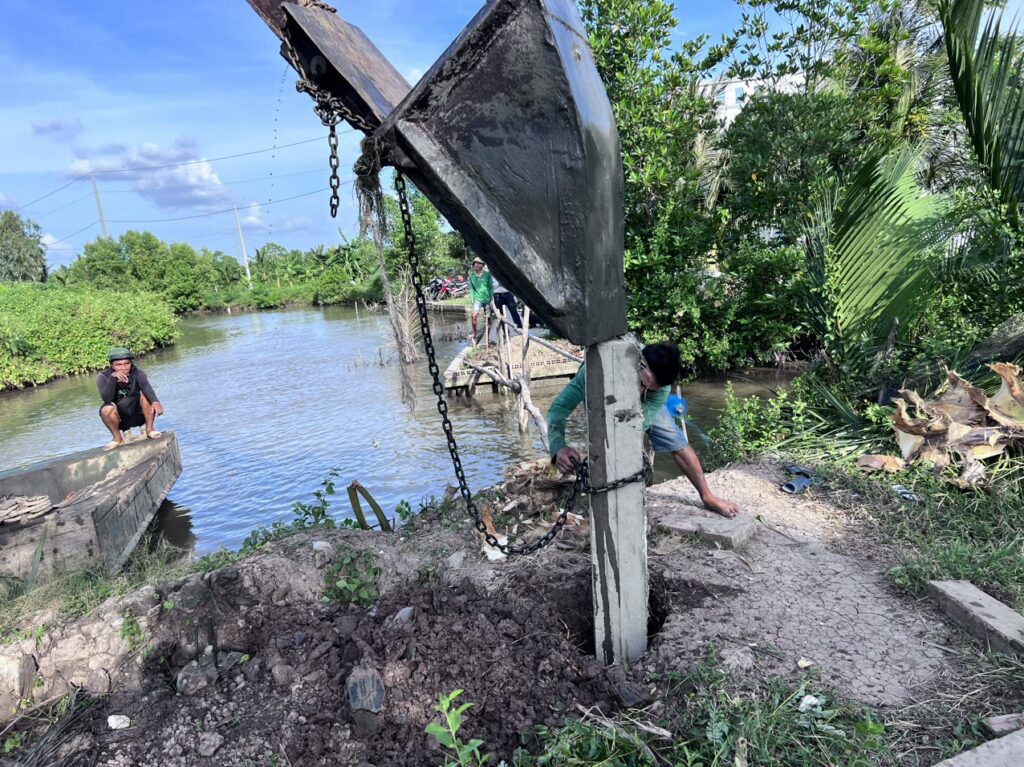

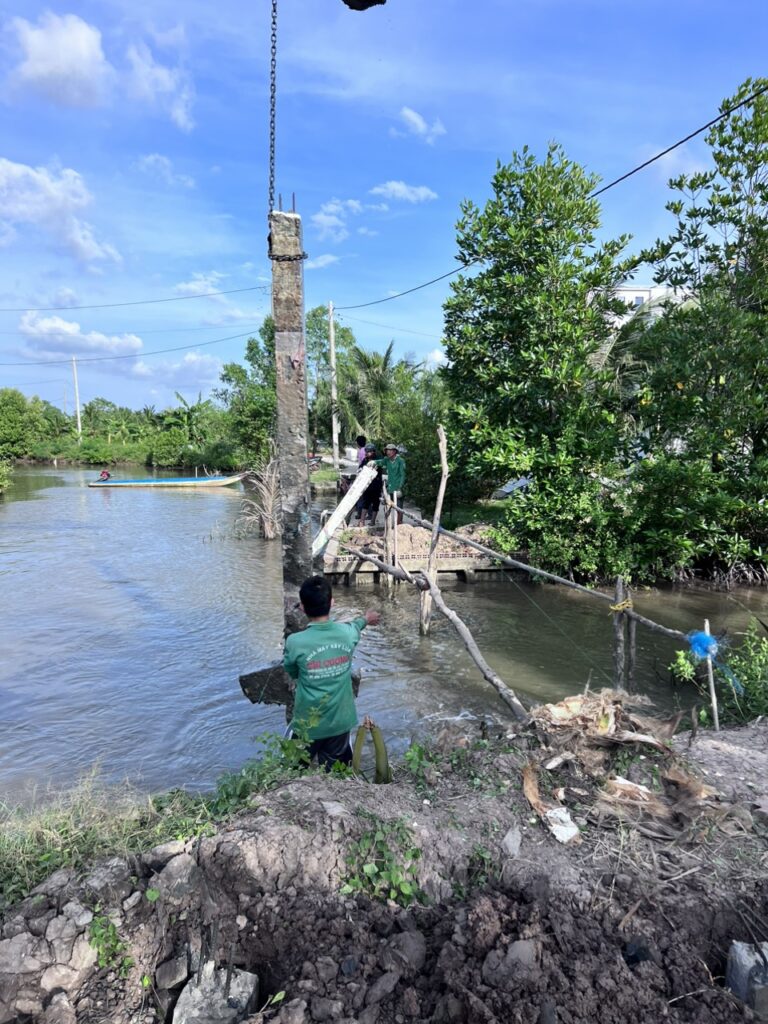

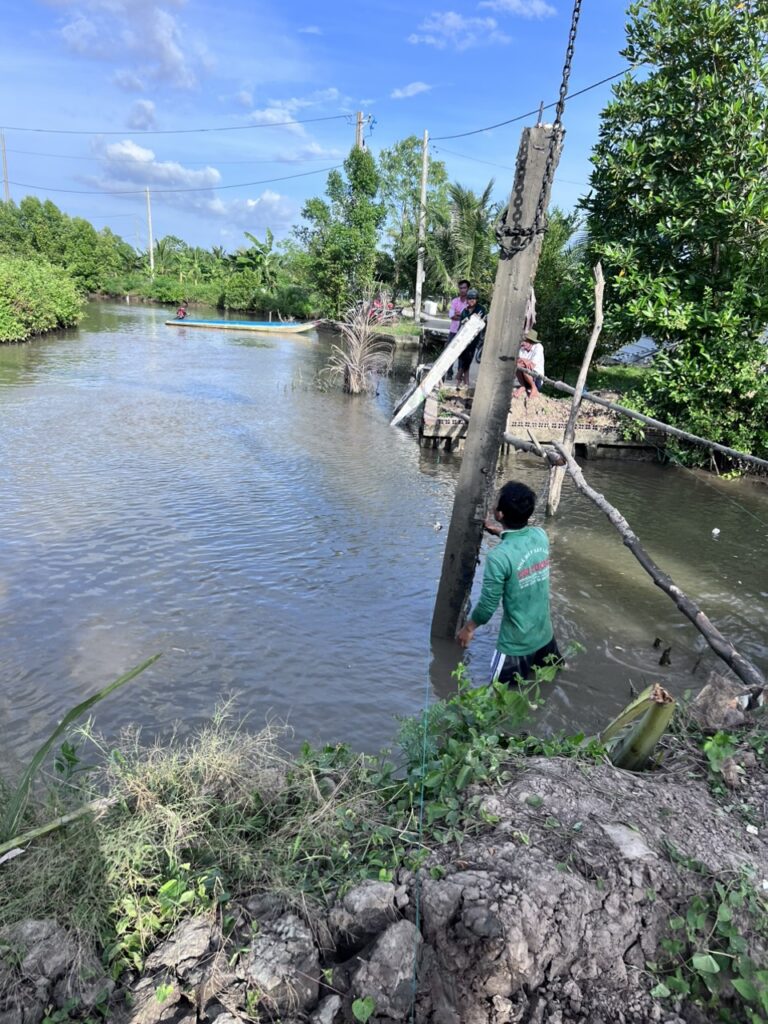

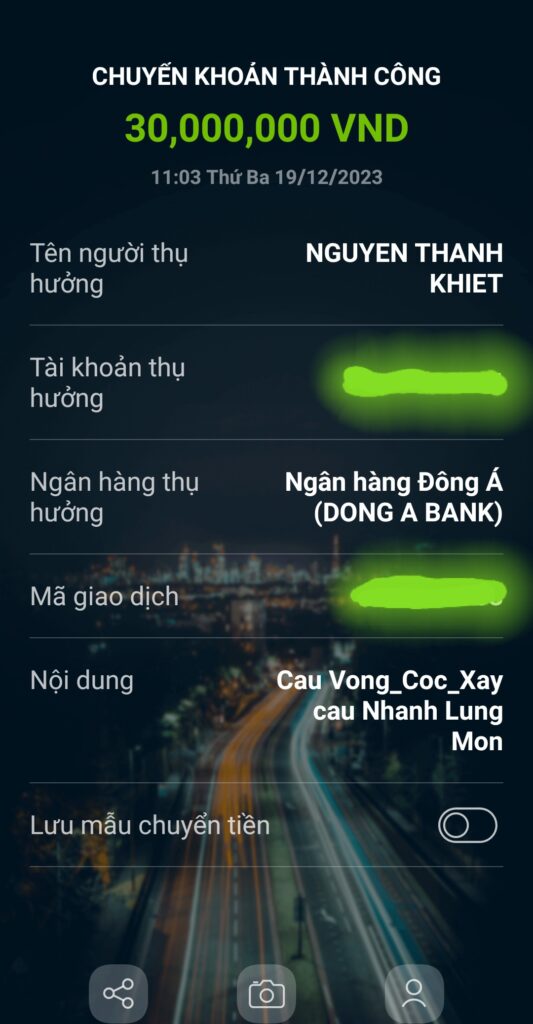

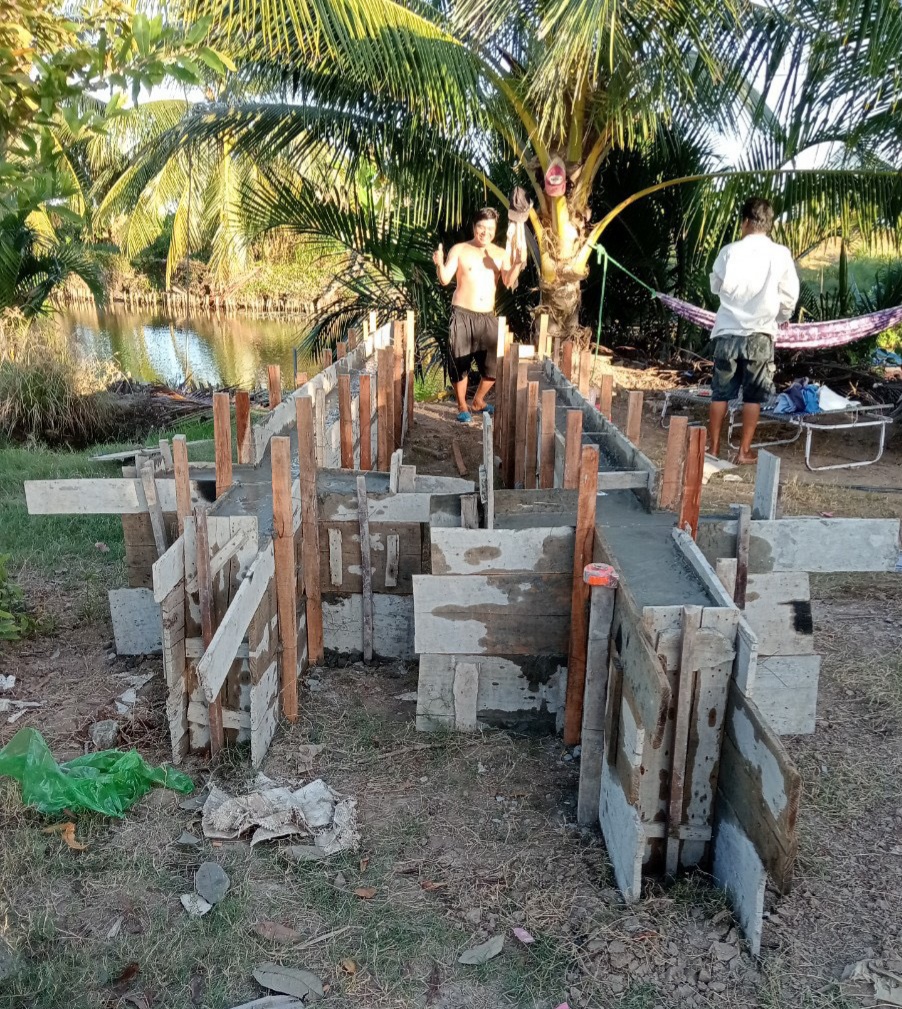

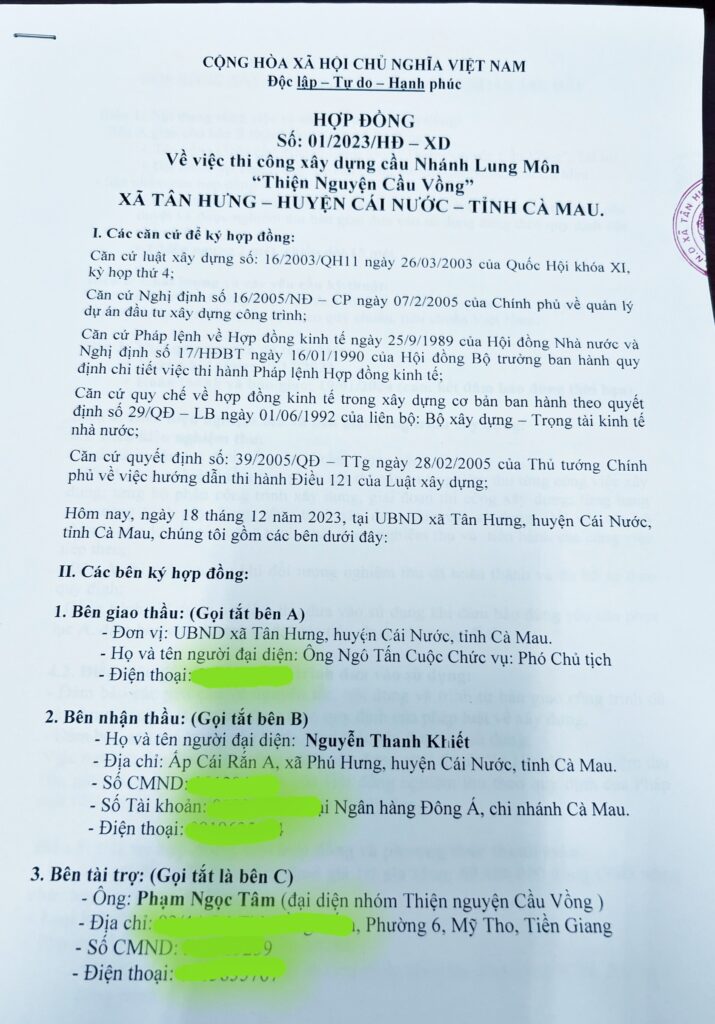

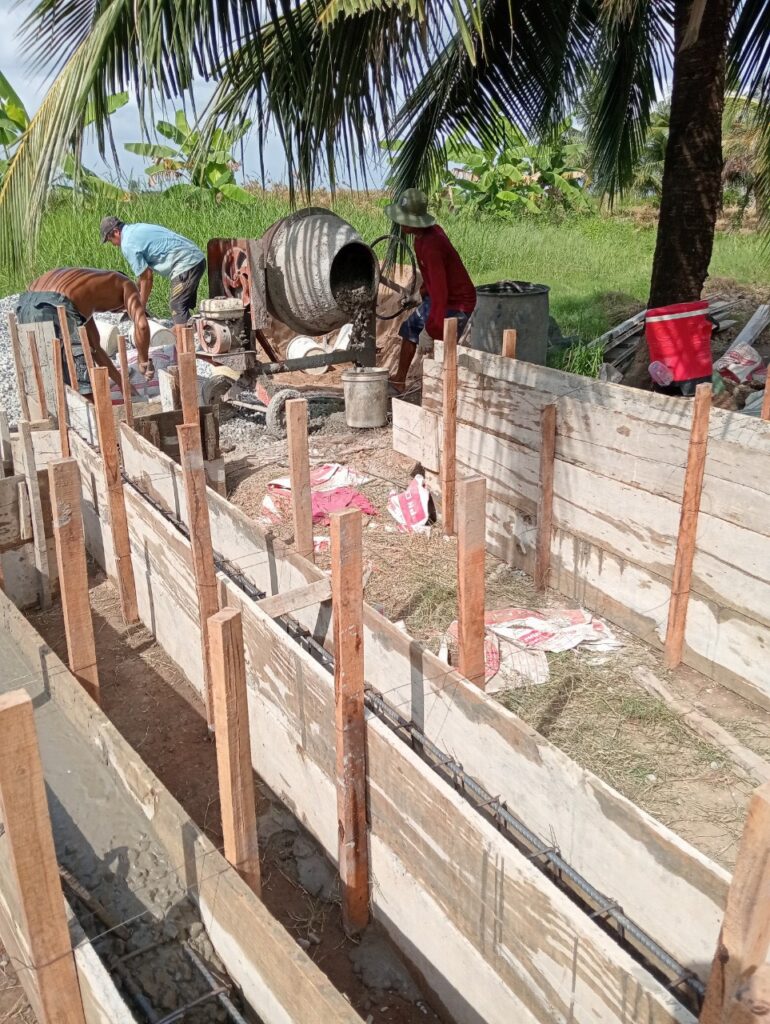

#Cầu_Vồng đã tiến hành ký hợp đồng và chuyển tiền tạm ứng đợt 1 (30tr). Đơn vị thi công cũng đã tiến hành đổ cọc cầu. Kế hoạch hoàn thành và bàn giao cầu là 19/01/2024 cùng bà con kịp đón Tết.
Hoan hỷ ngày Mùng 1 tháng Chạp,!!!

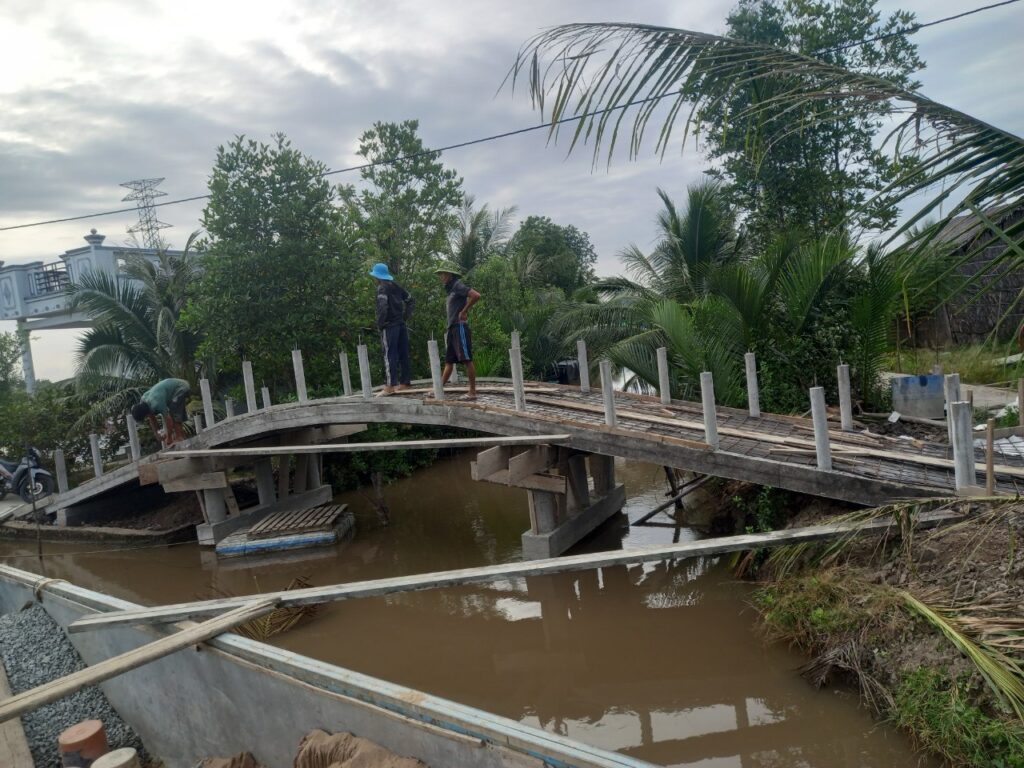

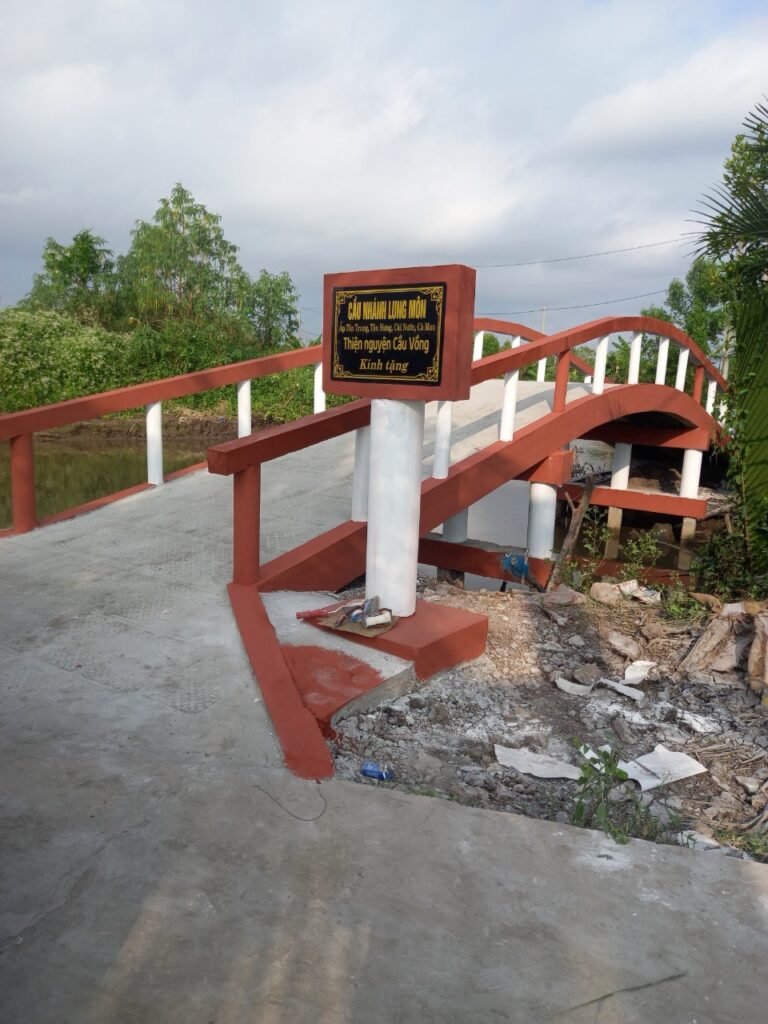

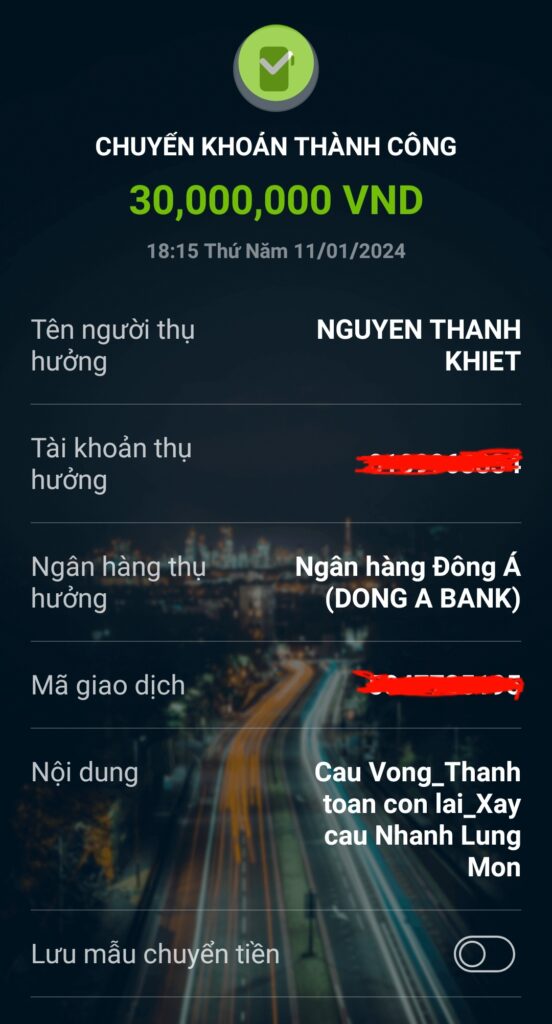

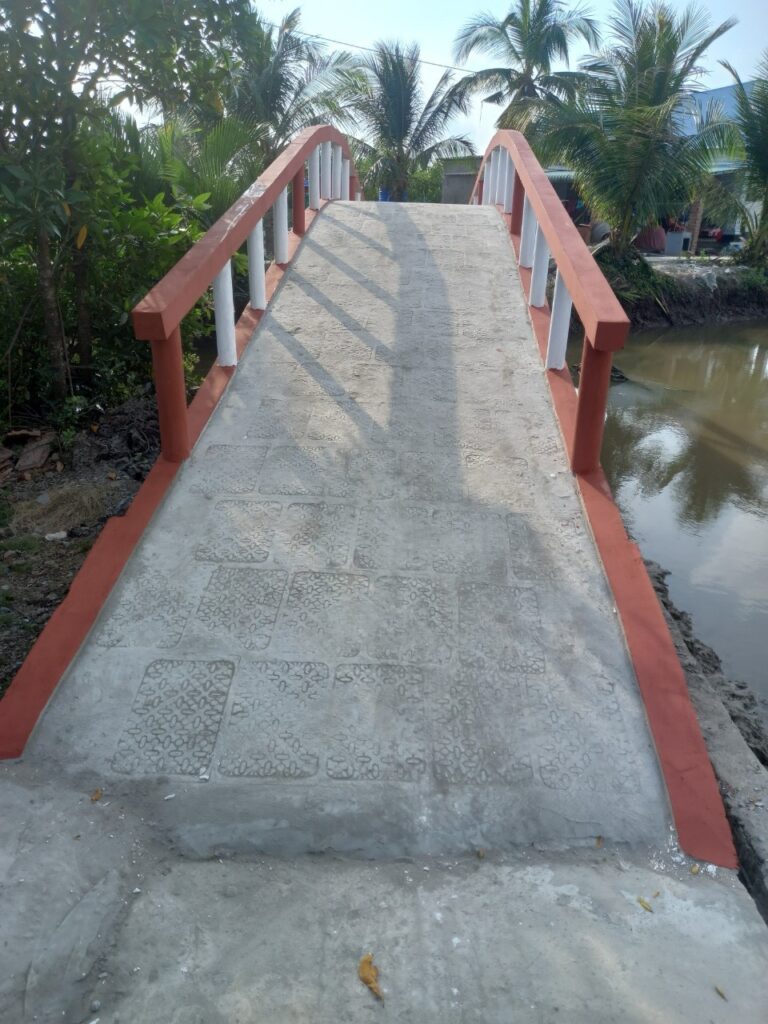

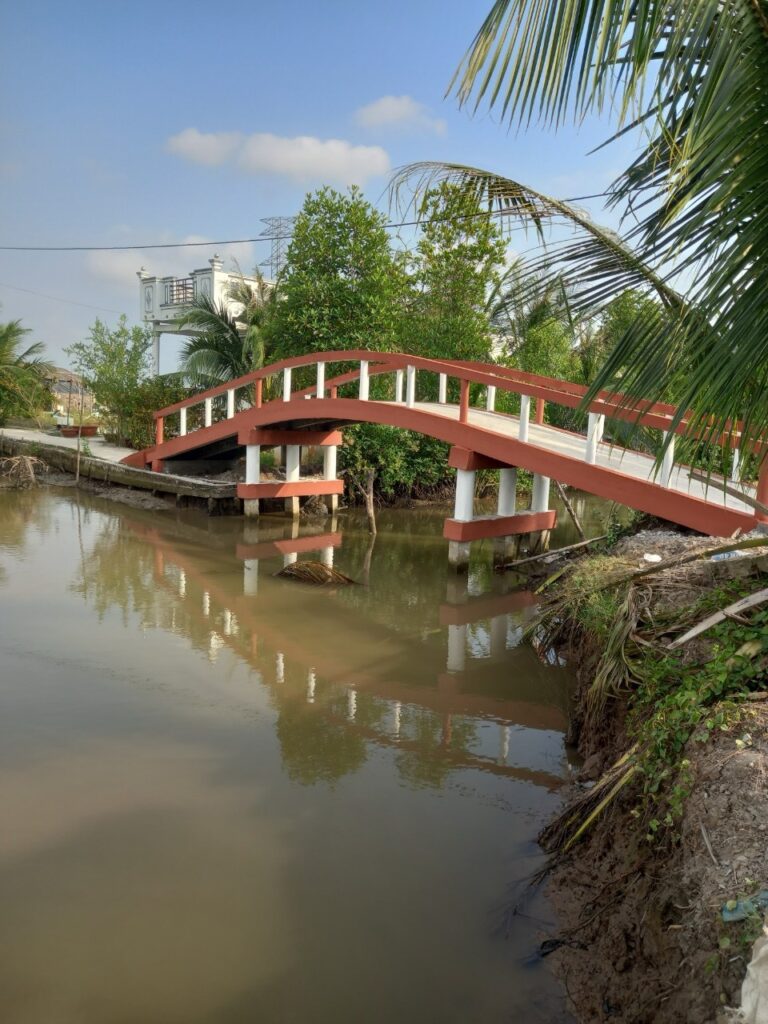

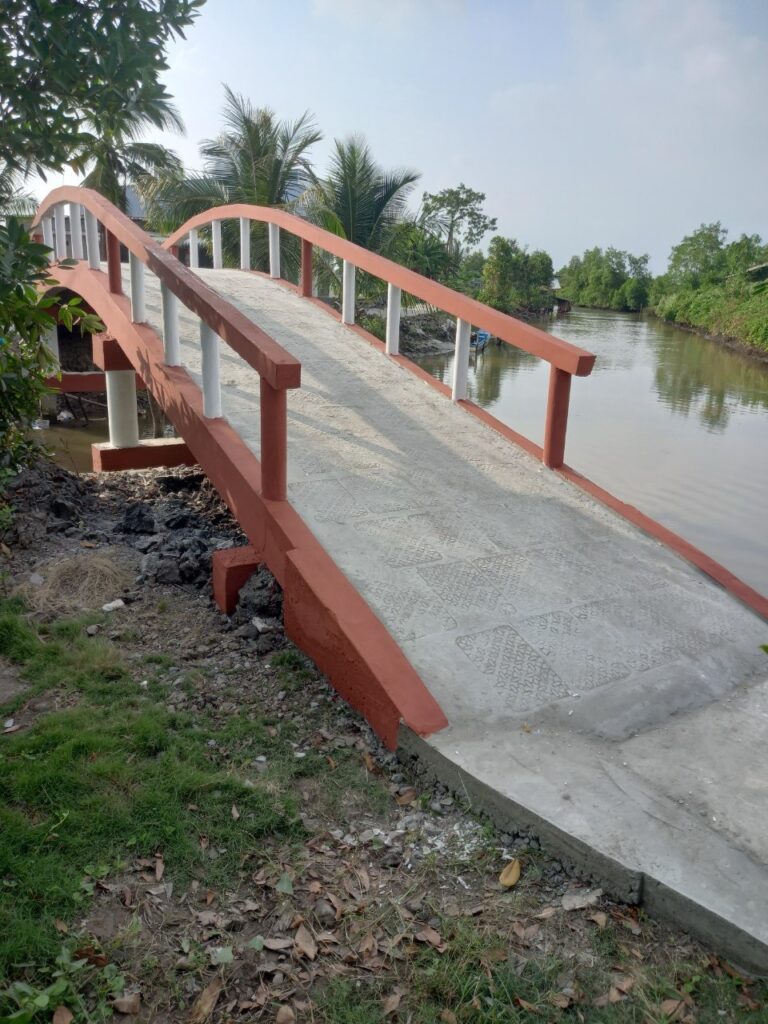

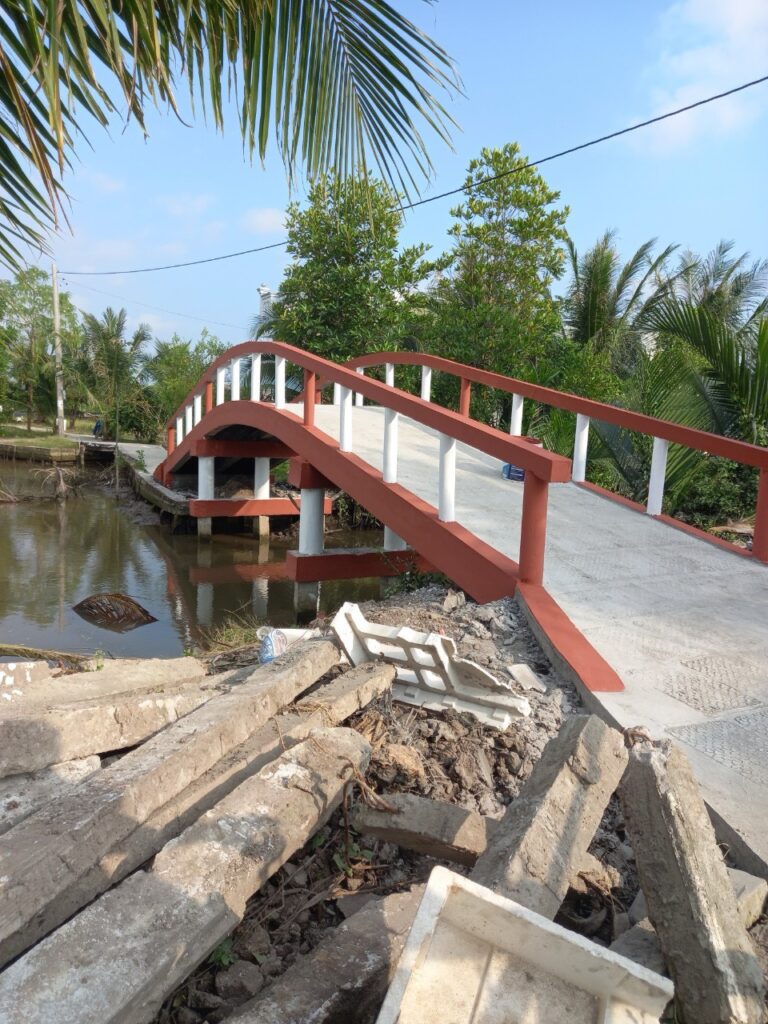

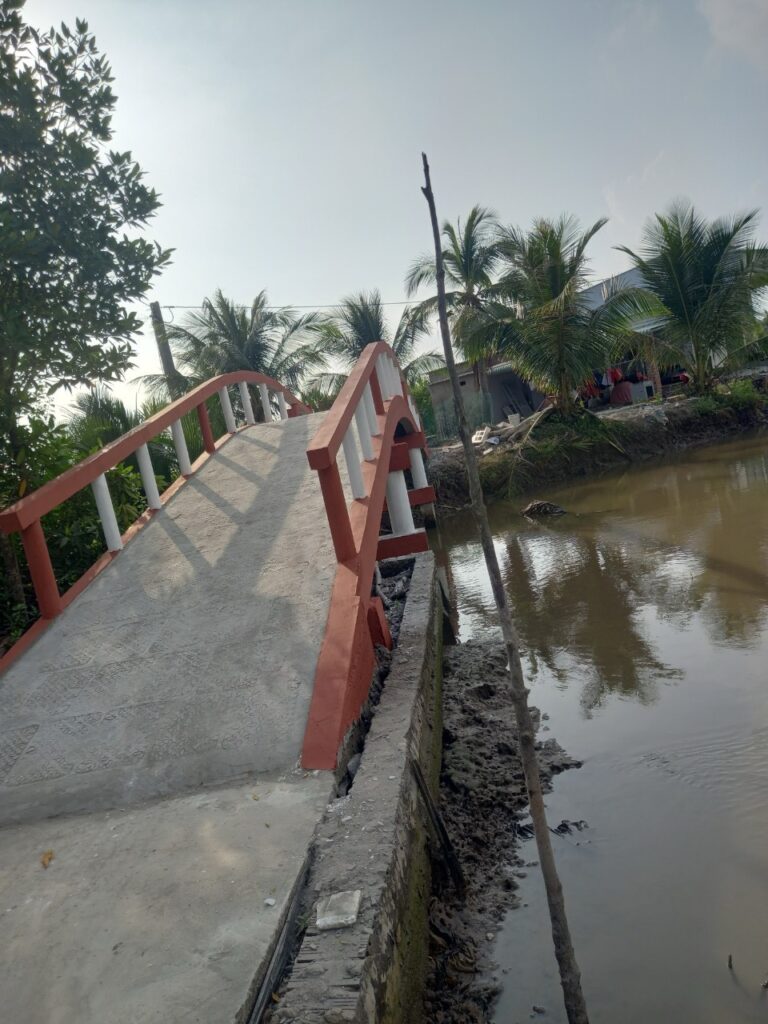

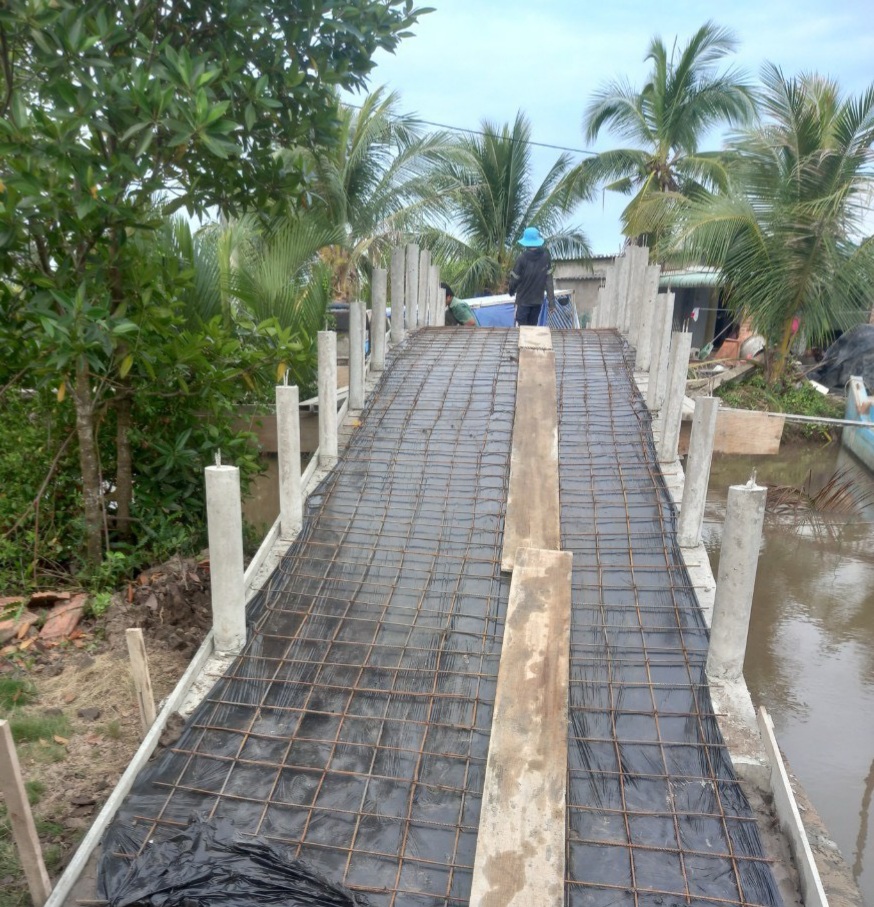

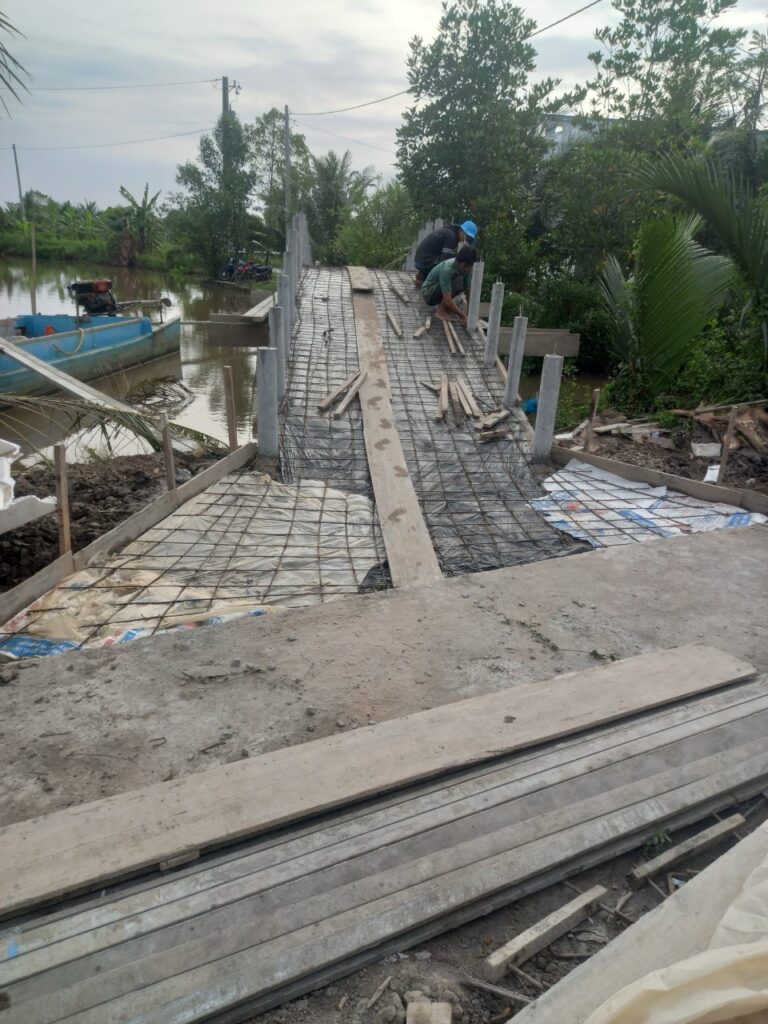

Thời tiết & điều kiện thuận lợi nên cầu hoàn thành sớm hơn dự định, bà con địa phương có thể chính thức sử dụng. Cầu_Vồng cập nhật giai đoạn hoàn thiện cũng như thanh toán lần 2 đủ cho nhà thầu.,!!! _()_
#NỐI_NHỊP_BỜ_VUI – 2023 (năm thứ 4);
– Ấp Tân Trung, Tân Hưng, Cái Nước, CM

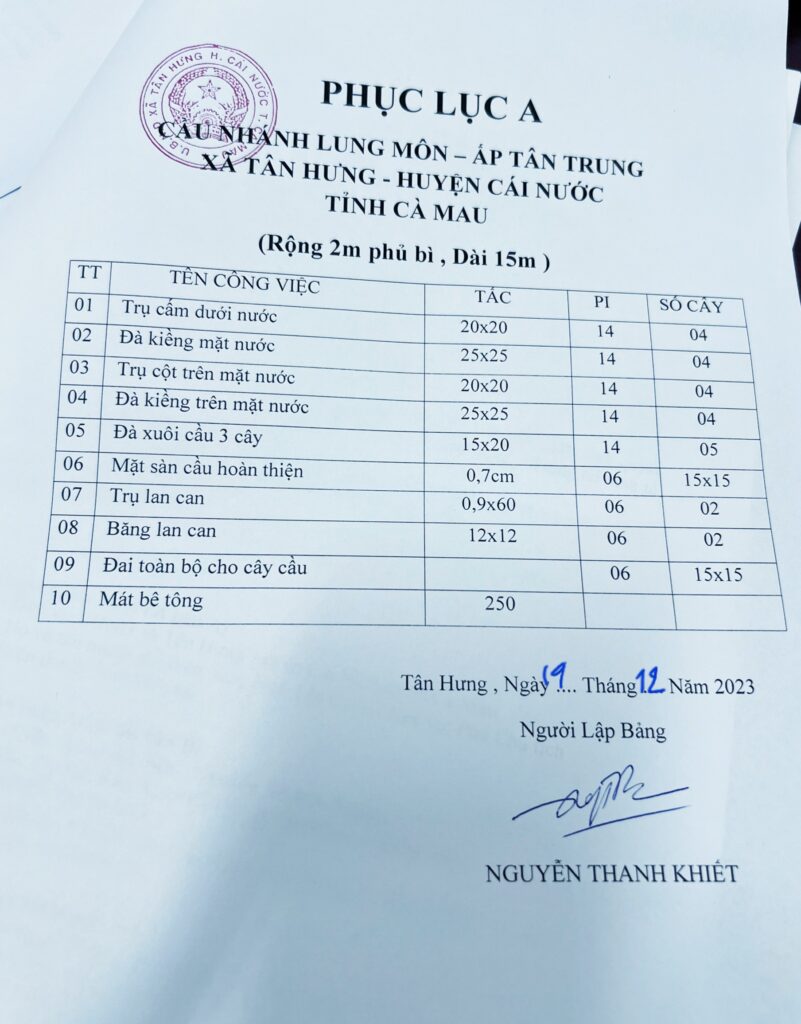

– Cầu Nhánh Lung Môn (dài 15m x 2.0m)
– Cầu xây mới; Kinh phí: 60,000,000 VNĐ
